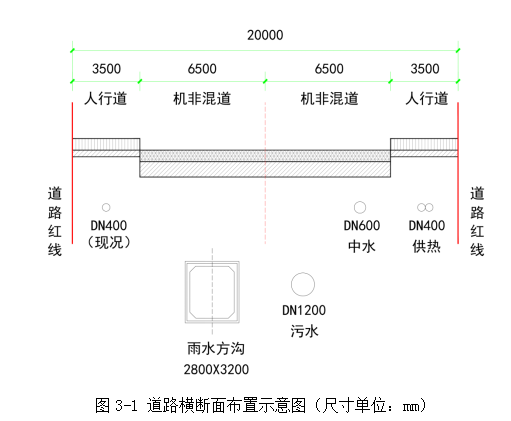

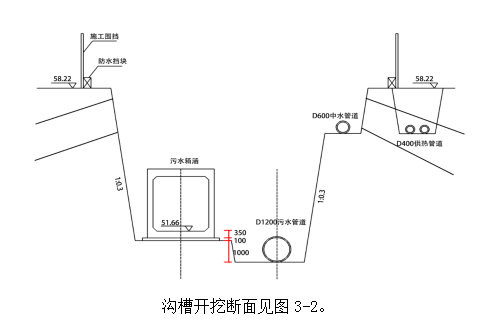

[主观题]案例二某城市道路改造工程,道路长1200m,路面为沥青混凝土;随路建设雨水、污水、中水和供热等管线,雨水方沟采用2.8m×3.2m钢筋混凝土结构,底板、顶板厚度均为350mm,垫层厚100mm。中水管道覆土厚度1.5m,供热管道覆土厚度2m。道路横断面布置见图3-1。道路范围内有现况D400污水管道。场地土层以填土、黏质粉土、砂卵石为主,局部存在上层滞水。image.png开工前,项目部编制了施工组织设计,对各管道、机非混行道、人行道等拟定总体施工顺序为:A→雨水方沟→中水管道→B→机非混行道→C。管线沟槽施工前进行现况D400污水管道改移。雨水方沟、污水管道和中水管道合槽施工,沟槽采用土钉墙支护;供热管道单独开槽,放坡开挖。image.png施工组织设计报监理审批,监理工程师认为图3-2中缺少降雨、上层滞水处理措施,要求项目部补充。雨污水沟槽开挖后,局部尚未支护的边坡出现渗水、开裂等失稳迹象,项目部立即采取应急措施稳定边坡,保证沟槽安全。【问题】1.写出施工流程中A、B、C的内容。2.计算管道沟槽的开挖深度。3.雨水与上层滞水缺少的措施。4.出现渗水、开裂采取哪些应急措施?
