[多选题]

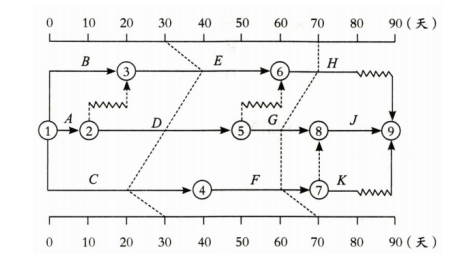

88.某工程双代号时标网络计划执行到第30天和第70天时,检查其实际进度绘制的前锋线如图所示,由此可得到正确的结论有( )。
A
第30天检查时,工作C实际进度提前10天,不影响总工期
B
第30天检查时,工作D实际进度正常,不影响总工期
C
第70天检查时,工作G实际进度拖后10天,影响总工期
D
第70天检查时,工作F实际进度拖后10天,不影响总工期
E
第70天检查时,工作H实际进度正常,不影响总工期
收藏
查看答案
参考答案
试题答案:
B
C
E
答案解释:
选项A错误,第30天检查时,工作C实际进度拖后10天,工作C是关键工作,影响总工期。选项D错误,第70天检查时,工作F实际进度拖后10天,工作F是关键工作,影响总工期。
相关题目
9.单位工程施工组织设计编制过程中,确定施工方案,制定施工准备与资源配置计划、施工管理计划等,均需围绕( )进行。
47.某工程网络计划如下,工作E的最迟完成时间是第( )天。
16.以下不属于5S管理理念的是( )。
14.投标申请人对资格预审文件有异议的,应在递交资格预审文件截止时间( )日前由招标人提出。
13.某项目由于分部分项工程变更引起二次搬运费增加200万,环境保护费增加100万,报价浮动率为5%,若承包人事先将拟实施的方案提交给发包人确认,则变更导致调整的二次搬运费和环境保护费分别是( )万元。
35.我国实行的执业资格制度及作业人员持证上岗制度,体现对影响施工质量因素中( )的控制。
46.事故报告应包括下列内容( )。
建设工程组织流水施工时,施工过程数为n,施工段数为m个,则流水步距的总数为( )。
24.下列影响工程施工进度的因素中,属于建设单位因素的是( )。
94.关键工作是( )。
热门试题
1.
45.下列不属于特种设备的施工告知方式的是( )。
2.
23.一般环境对混凝土和钢筋的腐蚀机理是( )。
3.
6.关于施工成本纠偏措施的说法中,正确的是( )。
4.
18.关于经济效果评价中方案关系的说法,正确的是( )。
5.
4.应当依法缴纳契税的有( )。
热门试卷
一建【法规】模拟试卷
去做题
已有145做题
一建【管理】模拟试卷
去做题
已有138做题
一建【经济】模拟试卷
去做题
已有107做题
25一建【管理】阶段测试2
去做题
已有99做题
25一建【管理】阶段测试1
去做题
已有85做题
