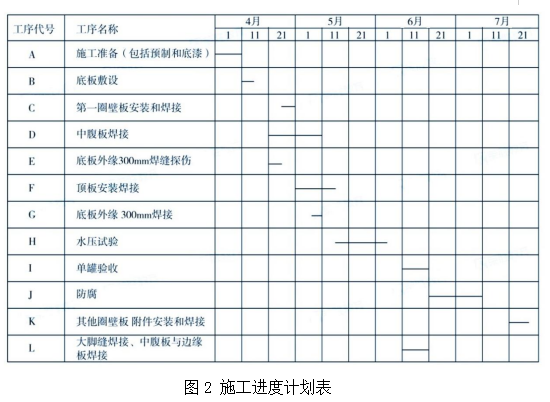

[主观题]案例二背景材料:某安装公司承包成品油库区的安装工程,工程内容为6台5000m³柴油储罐、8台2000m³汽油储罐和2台1000m³航油储罐以及配套的管道安装、防腐工程等。柴油储罐和航油储罐为拱顶储罐,汽油储罐为内浮顶拱顶储罐。安装公司项目部进场后,编制了储罐施工方案和施工进度计划表2,施工方案选用倒装法进行罐体结构施工。在审批时施进度计划被项目部技术负责人否定,要求重新编制。image.png项目部对施工现场职业健康安全危险源辨识后.识别出金属储罐制作安装时,存在的危险源有:爆炸、高空作业、受限空间作业、吸入烟雾(尘粒)、高空坠物等。项目部配置的计量器具有:钢直尺、5m钢卷尺、直角尺等,并自制了罐壁板和顶板的弧度靠模,满足储罐本体制作安装的质量控制要求。罐体施工时,25t汽车吊进行吊装作业,在起重臂仰角达到80°时,遭遇强风,汽车吊后侧支腿开始下沉,吊车身逐渐倾斜,起重指挥人员立即停止吊装作业,项目部排除吊车倾斜因素后重新进行吊装施工。问题:1.施工进度计划表2为什么被否定?存在哪些问题?2.金属储罐在施工现场的制作安装中还存在哪些危险源?3.自制顶板孤形靠模的弦长应是多少?靠模使用前应由谁进行检验?项目部配置的钢直尺应按哪类计量器具进行管理?4.罐体施工时,吊装中导致车身倾斜的因素有哪几个?
