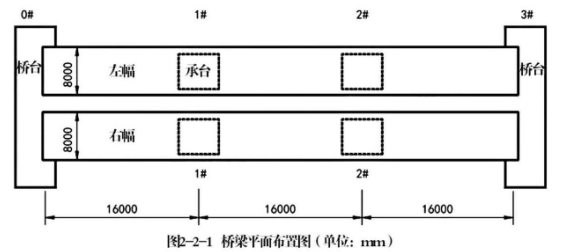

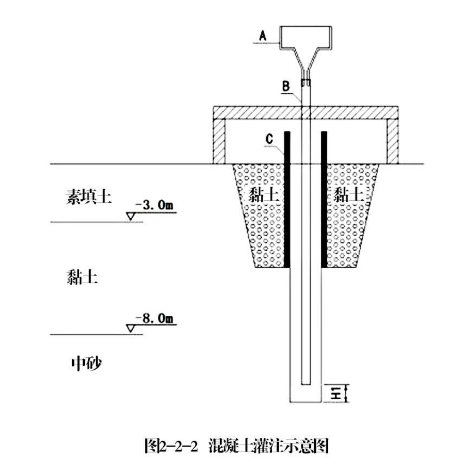

[主观题]案例(二)【背景资料】A公司承建一市中心跨线桥新建工程,桥梁上部结构为3×16m连续箱梁,左右幅分离布置。桥梁中跨跨越现有主干道。下部结构采用灌注桩基础,其中:每座桥台下设置10根φ1000mm 灌注桩;每座承台下设置4根φ1000mm灌注桩。桥梁平面布置图如图2-2-1 所示:image.png建设单位提供的相关资料显示:该项目地面高程为±0.0m,地层自上而下为3m厚素填土层,5m厚黏土层,6m厚中砂层,地下水位为-3.0m;灌注桩的桩顶设计标高均为-2.0m,桩底设计标高均为-10.0m,混凝土强度C40。项目部按照每根桩超灌高度均为1m进行计算,拟向商混站订购20罐车混凝土,每罐车容量为 12m³。施工过程中发生了如下事件:事件一:桩基施工方案编制时,施工单位在正循环钻机、冲击钻机、长螺旋钻机、人工挖孔桩中进行了成孔比选,选出了最适合本项目的成孔方法。混凝土灌注时采取如图2-2-2所示的方式进行施工。image.png事件二:桩基础施工过程中,监理巡视现场,发现现场施工存在问题,可能会导致灌注桩塌孔和断桩。【问题】1.结合背景资料与图2-2-1,列式计算项目部订购的混凝土量能否满足桩基使用要求。2.事件一,项目部最终选择的成孔方式是什么?请说明其余方式不合适的理由。3.结合背景资料与图2-2-2,判断桩基类型,并写出成孔后沉渣厚度的最大允许值。4.写出图2-2-2中A、B、C的名称,指出H1取值的范围。5.事件二,写出现场可能会引起塌孔和断桩的原因。
