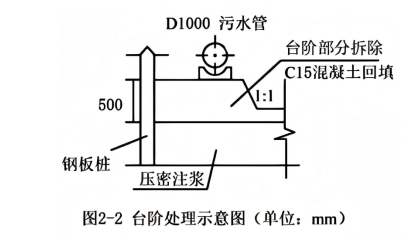

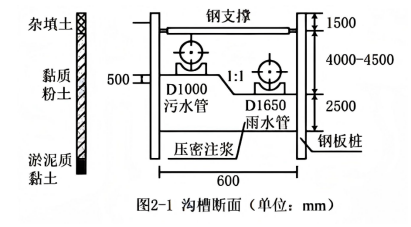

[主观题]案例四某市政道路更新工程,需新建D1650雨水管和D1000污水管各一根,长度均为580m。两根管道同沟槽明挖施工,管道槽底标高相差500mm。地层为杂填土、黏质粉土,淤泥质黏土,地下水丰富。沟槽维护采用钢板桩+钢支撑,槽底下方土体进行压密注浆加固,沟槽截面图见图2-1。image.png沟槽监测等级为三级,建设单位委托具有相应资质的第三方对“应测”项目开启施工监测,项目部编制了沟槽专项施工方案,采取分段施工,每段沟槽施工工艺流程为:施打钢板桩→A→坑内疏干降水→土方开挖(深度范围0m~2m)→B→土方开挖(深度范围2m~6m)→浇筑垫层。施工过程中发生如下事件:事件一:为方便土方开挖,项目部经与设计协商并报监理批准后,将坑底500mm厚台阶全部挖除,采用C15混凝土回填,见图2-2,完工后,项目部就该部位施工增加的费用向建设单位提出索赔。image.png事件二:钢支撑下方土体采用机械直接开挖到槽底,监理认为不妥,要求整改。【问题】1.给出第三方施工监测项目。2.给出沟槽施工工艺流程中AB的名称。3.沟槽专项施工方案是否需要组织专家论证?说明理由。4.事件一中,项目部向建设单位提出的索赔是否成立?说明理由。5.事件二中,给出槽底土方开挖的正确做法。
