您现在位置:模拟考场> 一级建造师> 市政实务> 浏览试题

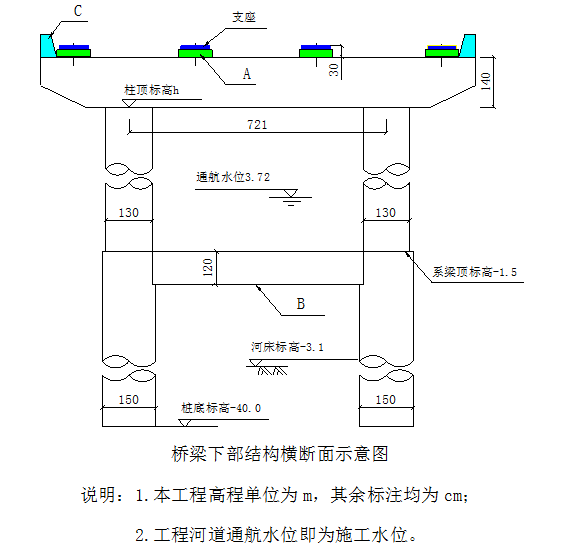

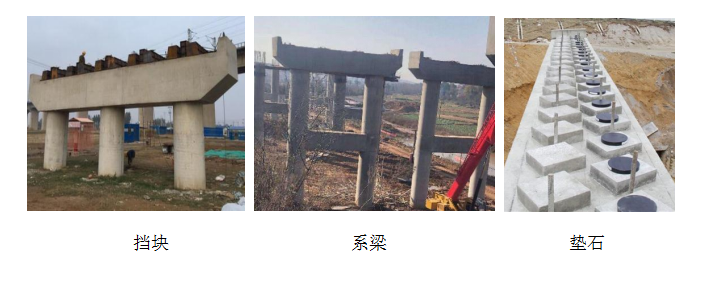

[主观题]【案例三】背景资料甲公司中标跨河桥梁工程,工程规划桥梁建成后河道保持通航,要求桥下净空高度不低于10m。桥梁下部结构采用桩接柱的形式,下图为桥梁下部结构横断面示意图。image.png工程施工方案有如下要求:(1)因桥梁的特殊情况,方案决定桥梁下部结构采取筑岛围堰形式,即桩基施工时采用河道筑岛,待桩基础完成后再开挖进行下部结构后续施工。(2)桥梁桩基采用钻孔灌注桩,施工前项目部对钻孔灌注桩制定了如下工艺流程:场地平整→桩位放线→开挖浆池、浆沟→护筒埋设→钻机就位、孔位校正→成孔→……→成桩。(3)根据本工程实际情况,项目部施工方案中对盖梁拟采用双抱箍桁架的工艺施工,上部结构T形梁自重35t,项目部采用穿巷架桥机方式进行桥梁的架设工作。问题1.将背景资料中钻孔灌注桩省略部分施工工艺流程补充完整。(4分)2.图中A、B、C的名称是什么,简述其作用?(4分)3.计算本工程的桩长,并简要叙述B的常规施工流程。(4分)4.(如果不考虑预拱度与道路坡度)本工程柱顶标高h最小应为多少m。(4分)5.依据住房城乡建设部令第37号和建办质[2018]31号文件,本工程有哪些分部分项工程需要组织专家论证,并说明理由。(2分)6.简述混凝土灌注桩质量主要控制项目。(2分)
收藏 查看答案
