您现在位置:模拟考场> 一级建造师> 建筑实务> 浏览试题

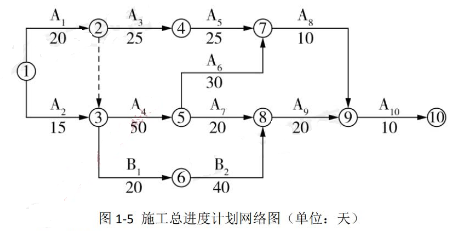

[主观题](二)【背景资料】某群体工程建设单位项目负责人组织监理、施工总承包、设计、勘察等单位项目负责人进行了单位工程验收。某工程,建设单位与甲、乙两家施工单位分别签订了土建工程施工合同和设备安装工程合同,合同工期分别为120天和60天。经各方协商确认和总监理工程师审核批准的施工总进度计划如图1-5所示(单位:天)。其中,工作A1~A10属于甲施工单位的施工任务;工作B1、B2属于乙施工单位的施工任务。已知该计划中各项工作均按最早开始时间安排且匀速施工。image.png工程实施过程中发生如下事件:事件1:工作A₂(土方开挖)开始施工后,甲施工单位发现实际地质情况与建设单位提供的原始资料中载明的地质条件不符,随即耗费10天时间完成修改专项施工方案、重新组织专家论证、完成报批等工作,然后继续进行施工。甲施工单位就此向项目监理机构提出工程延期10天的索赔申请。事件2:受到工作A2实际进度拖后的影响,工作B1未能按原计划开始施工,造成乙施工单位人员窝工、机械闲置等费用损失合计20万元。为此,乙施工单位通过项目监理机构向甲施工单位提出补偿费用损失20万元的索赔要求,并申请工程延期10天。事件3:为确保工程按合同约定完工,甲施工单位综合考虑各种因素及压缩的可能性,拟选择压缩工作A4和工作A6的持续时间来调整施工总进度计划。【问题】1.确定图1-5中所示施工总进度计划中的关键线路(用工作表示)、工作B1的总时差和自由时差。2.事件1中,专项施工方案修改后的专家论证应由谁组织?项目监理机构应批准工程延期多少天?说明理由。3.事件2中,工作B1的实际开始时间应延后多少天?指出乙施工单位的不妥之处,并写出正确做法。4.事件3中,甲施工单位在选择压缩持续时间的关键工作时应考虑哪些因素?在工作A4和工作A6中应首先选择哪项工作压缩其持续时间?并说明理由。对于选定的压缩对象,应压缩其持续时间多少天?说明理由。
收藏 查看答案
