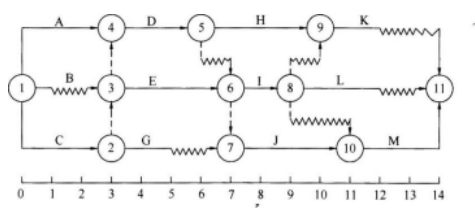

31.某分部工程双代号时标网络计划如下图所示,其中工作A的总时差和自由时差( )d。
A
分别为1和0
B
均为1
C
分别为2和0
D
均为0
收藏
查看答案
参考答案
试题答案:
A
答案解释:
自由时差为A工作的波浪线,A没有波浪线,所以自由时差为0.
总时差为A到终点节点线路中,波浪线之和最小值。A→D→J→M,波浪线之和为1。
相关题目
35.关于建设工程专业分包人的说法,正确的是( )。
4.下列监理机构人员的职责中,总监理工程师可以书面授权委托给总监理工程师代表的是( )。
18.“8S”管理理念包括( )。
87.成本计划的编制环节包括:(1)编制项目总体成本计划;(2)确定项目总体成本目标;(3)预测项目成本;(4)针对成本计划制定相应的控制措施;(5)由项目管理机构与组织的职能部门负责人分别审批相应的成本计划;(6)项目管理机构与组织的职能部门根据其责任成本范围,分别确定各自成本目标,并编制相应的成本计划。其中正确的程序是( )。
1.下列不属于安全检查类型的是( )。
24.某混凝土工程,9月份计划工程量为5000m3,计划单价为400元/m3;而9月份实际完成工程量为4000m3,实际单价为410元/m3,则该工程9月份的进度偏差为( )万元。
35.一般事故由事故发生地( )负责调查。
2.与标准 BOT 相比,BOOT 模式的特点是( )。
17.施工质量事故可从不同角度进行分类,按事故责任分类,下列属于指导责任事故的是( )。
25.根据《标准施工招标文件》,关于暂停施工及暂停施工后复工的说法,正确的有( )。
热门试题
1.
45.( )是银行发放分期等额偿还贷款时采用的利息收取方法。
2.
9.某化工企业因检维修需要进行盲板抽堵作业,盲板抽堵作业是指在设备或管道上安装或拆卸盲板的作业。依据《化学品生产单位特殊作业安全规范》的要求,下列关于盲板抽堵作业管理的要求,正确的是( )。
3.
43.判断固定造价合同的结果能够可靠估计,需同时具备的条件有( )等。
4.
81.为加快形成对外承包工程发展新优势,国家鼓励建筑企业由建设施工优势为主向同时具有( )的综合优势转变。
5.
77、甲企业与乙承包商签订了设备维修合同,乙承包商派出3名员工进行维修作业。某周六凌晨,3人在汽油储罐顶部焊接作业中突然发生爆炸事故,造成3人死亡。关于本次动火作业的做法,错误的有( )。
热门试卷
一建【法规】模拟试卷
去做题
已有145做题
一建【管理】模拟试卷
去做题
已有138做题
一建【经济】模拟试卷
去做题
已有107做题
25一建【管理】阶段测试2
去做题
已有100做题
25一建【管理】阶段测试1
去做题
已有85做题
