[单选题]

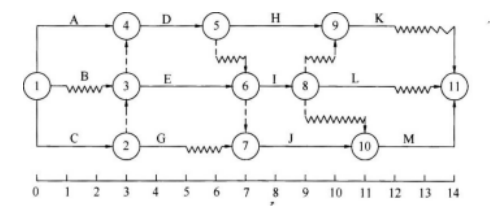

31.某分部工程双代号时标网络计划如下图所示,其中工作A的总时差和自由时差( )d。
A
分别为1和0
B
均为1
C
分别为2和0
D
均为0
收藏
查看答案
参考答案
试题答案:
A
答案解释:
自由时差为A工作的波浪线,A没有波浪线,所以自由时差为0.
总时差为A到终点节点线路中,波浪线之和最小值。A→D→J→M,波浪线之和为1。
相关题目
89.根据《标准施工招标文件》,承包人向监理人提交的竣工付款申请单中应包括的内容有( )。
16.某工程招标时已有施工图设计文件,技术比较简单、施工任务和发包范围明确,工期为25个月,预计合同履行中可能会出现个别设计变更和市场价格波动,招标方为了控制总造价,适宜采用的合同计价方式是()。
42.对工程项目招标人而言,与邀请招标相比,公开招标的优点是( )。
13.某单价合同的投标报价中,钢筋混凝土工程量为1000m³,投标单价为300元/m³,合价为30000元,投标报价单的总报价为8100000元,关于此投标报价单的说法,正确的有( )。
77.下列工程施工合同主要选项条款说法正确的有( )。
85.设计作业进度计划包括( )。
绘制分析用控制图时,一般需连续抽取( )组样本数据,计算控制界限。
17.( )是生产经营单位安全生产的第一责任人。
70.为确保施工项目按期交付使用,施工单位需要编制施工进度计划,并控制施工进度计划的实施。不属于按时间进展阶段编制的施工进度计划的是( )。
89.根据《风险管理指南》GB/T24353-2022,风险管理原则不包括( )。
热门试题
1.
13.消防验收的结论评定程序,将得出的验收结论形式是( )。
2.
5.正确的预防隧道施工塌方的措施包括( )。
3.
8.某等节奏流水施工,其中施工过程m=3,施工段n=4,流水节拍t=2,其中施工过程①和施工过程②间隔一天,则该流水施工总工期为( )天。
4.
屋面瓦材必须铺置牢固,在大风及地震设防地区或屋面坡度大于( )时,应采取固定加强措施。
5.
30.某土方工程,计划总工程量为4800m3,预算单价为580元/m3,计划6个月内均衡完成。开工后,实际单价为600元/m3,施工至第3个月底,累计实际完成工程量3000 m3,若运用挣值法分析,则至第3个月底的费用偏差为( )万元。
