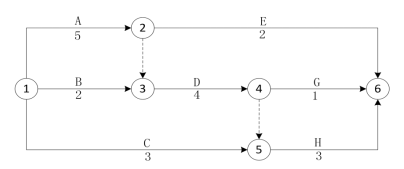

55.某项目网络计划如图所示(时间单位:天),关于D工作的说法,正确的是( )。
A
工作D只能出现在关键线路上
B
工作D只能出现在非关键线路上
C
工作D可以出现在非关键线路上
D
工作D总时差不为零
收藏
查看答案
参考答案
试题答案:
C
答案解释:
D工作分别经过线路A→D→G,A→D→H,B→D→G,B→D→H,其中ADH为关键线路,其余3条为非关键线路。故AB选项说法错误,C选项说法正确;D工作是属于关键工作,总时差为0,D选项错误。
相关题目
44.实施施工项目目标动态控制,应从组织、技术、经济、合同等多方面采取措施。下列属于组织措施的是( )。
下列选项中,属于资格预审申请文件的有( )。
80.卓越绩效管理的特点包括( )。
11.下列工程项目目标控制措施中,属于经济措施的是()。
92.根据《标准施工招标文件》,下列关于承包人索赔的说法,正确的是( )。
85.不属于《社会责任指南》GB/T36000-2015所强调的社会责任原则的是( )。
49.在施工质量控制点的控制中,对冷拉钢筋应注意先焊接之后再进行冷拉,其重点控制的方面是()。
37.某工程竣工验收阶段,承包人于3月1日向工程师送交了竣工验收报告,发包人于3月15日组织生产设备启动试车检验,3月18日试车完毕后发包人、承包人、工程师和设计代表在试车记录上签字确认质量合格,工程师于3月20日签发工程移交证书。则承包商的实际竣工日应为( )。
37.根据《标准施工招标文件》,关于暂停施工、复工的说法,正确的是( )。
21.根据《建设工程监理规范》,监理人员应参加( )主持召开的图纸会审会议。
热门试题
1.
46.下列路面结构层中,属于柔性基层的是( )。
2.
30.属于目标控制技术措施的有( )。
3.
15.下列事件中,满足结构安全性功能要求的是( )。
4.
69.2017年住建部发布的《关于2017年房屋市政工程生产安全事故情况通报》表明高处坠落仍是施工安全的“头号杀手”。统计发现,施工人员在施工过程中未佩戴安全带或者安全带未“高挂低用”,施工过程中脚手架栏杆缺失以及现场管理不到位等都会导致高处坠落事故发生。下列有关该事故的说法中,符合轨迹交叉理论观点的是( )。
5.
某地铁工程,业主将10座车站的土建工程分别发包给10个土建施工单位,机电安装工程分别发包给10个机电安装单位。业主采用的发承包模式是( )。
热门试卷
一建【法规】模拟试卷
去做题
已有144做题
一建【管理】模拟试卷
去做题
已有133做题
一建【经济】模拟试卷
去做题
已有107做题
一建【公路】模拟试卷
去做题
已有82做题
一建《公路》模拟(一)
去做题
已有76做题
