[多选题]

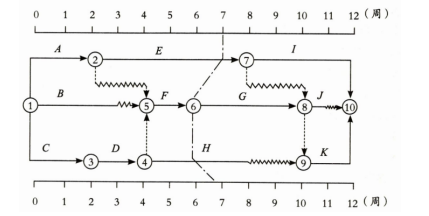

87.某双代号时标网络计划执行过程中的实际进度前锋线如下图所示,计划工期为12周,图中正确的信息有( )。
A
工作E进度正常,不影响总工期
B
工作G进度拖延1周,影响总工期1周
C
工作H进度拖延1周,影响总工期1周
D
工作I最早开始时间调后1周,计算工期不变
E
根据第7周末的检查结果,压缩工作K的持续时间1周,计划工期不变
收藏
查看答案
参考答案
试题答案:
A
B
E
答案解释:
选项C错误,工作H进度拖延1周,但是其总时差为2周,不影响总工期;选项D错误,工作I为关键工作,若调后1周,则工期拖延1周。
相关题目
83.下列建设工程固有特性中,属于经济性的是()。
25.根据《标准施工招标文件》,关于暂停施工及暂停施工后复工的说法,正确的有( )。
9.某混凝土工程招标清单工程量为200m³,综合单价为300元/m³。在施工过程中,由于工程变更导致实际完成工程量为160m³。合同约定当实际工程量减少超过15%时可调整单价,调价系数为1.1。该混凝土工程的实际工程费用,应当为( )万元。
24.根据《标准材料采购招标文件》通用合同条款,关于合同材料检验和验收的说法,正确的是()。
95.影响工程质量的环境因素中,属于技术环境的是( )。
65.下列建设工程安全隐患的不安全因素中,属于“物的不安全状态”的是( )。
50.某单代号网络计划中,工作i的最早开始时间是2天,耗时时间是1天,其紧后工作j的最迟开始时间是第7天,总时差是3天,则工作i、j的间隔时间是( )天。
13.某项目由于分部分项工程变更引起二次搬运费增加200万,环境保护费增加100万,报价浮动率为5%,若承包人事先将拟实施的方案提交给发包人确认,则变更导致调整的二次搬运费和环境保护费分别是( )万元。
4.根据《建设工程安全生产管理条例》,施工单位应编制专项施工方案并组织专家论证、审查的分部分项工程,下列选项中,不需要专家论证的是( )。
84.项目组织形式中,( )是项目经理直接进行单线垂直领导,决策迅速,运用于中小型项目。
热门试题
1.
19.下列股利理论中,支持“低现金股利有助于实现股东利益最大化目标”观点的是( )。
2.
35.现场评定结束后,消防设计审查验收主管部门依据消防验收有关评定规则,给出验收结论,并形成( )。
3.
13.锻造是金属压力加工的方法之一,它是机械制造生产中的一个重要环节。下列有关锻造安全技术措施,说法不正确的是( )。
4.
48.工程质量检测是( )的重要手段。
5.
37.关于水准点复测与加密要求,正确为( )。
热门试卷
一建【法规】模拟试卷
去做题
已有144做题
一建【管理】模拟试卷
去做题
已有133做题
一建【经济】模拟试卷
去做题
已有107做题
一建【公路】模拟试卷
去做题
已有82做题
25一建【管理】阶段测试1
去做题
已有72做题
