[多选题]

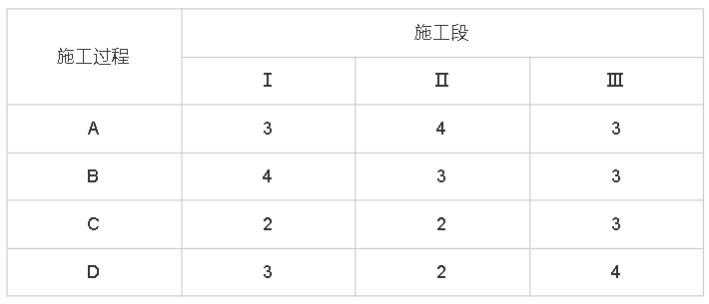

81.某工程组织流水施工,各施工段流水节拍如下表所示,该工程的流水步距,间歇时间和流水施工工期计算正确的有( )。
A
有AB间流水步距为3
B
有BC间流水步距为5
C
有CD间流水步距为2
D
有AD间流水步距为9
E
有流水施工工期为20
收藏
查看答案
参考答案
试题答案:
A
C
E
答案解释:
(1)求各施工过程流水节拍的累加数列:
施工过程A:3,7,10
施工过程B:4,7,10
施工过程C:2,4,7
施工过程D:3,5,9
(2)错位相减求得差数列

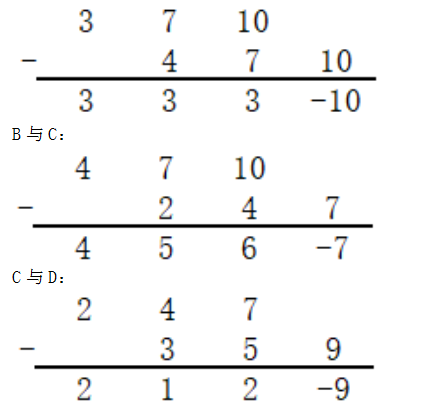

A与B:
(3)在差数列中取最大值求得流水步距
施工过程AB间流水步距为3
施工过程BC间流水步距为6
施工过程CD间流水步距为2
(4)流水施工工期=3+6+2+(3+2+4)=20
综上,选项ACE正确,选项B错误。选项D错误,A与D不是相邻施工过程,无需进行计算流水步距。
相关题目
41.可燃材料堆场及其加工场、固定动火作业场与在建工程的防火间距不应小于( )米
61.清理高层建筑施工垃圾的正确做法是( )。
70.质量管理体系中,关于过程这一关键要素的说法,正确的是( )。
16.以下不属于5S管理理念的是( )。
39.工程施工招标,开标过程中,检查投标文件的密封情况的下一程序是( )。
61.下列关于双代号网络计划中线路的说法,正确的有( )。
4.项目为避免建筑施工人员受到机械伤害,采取了一系列管控措施。下列措施中,属于人的本质安全化控制措施的是( )。
75.下列( )属于NEC的合同系列。
60.下列成本分析中,属于定期的、经常性的中间成本分析的是( )。
通过发行金融工具等方式筹措的各类资金,按照国家统一的会计制度应当分类为权益工具的,可以认定为投资项目资本金,但不得超过资本金总额的( )。
热门试题
1.
81.某工程组织流水施工,各施工段流水节拍如下表所示,该工程的流水步距,间歇时间和流水施工工期计算正确的( )。
2.
9.施工机械设备操作人员的四懂包括:懂性能、懂原理、( )、懂用途。
3.
5.关于防水混凝土施工做法,表述错误的是( )。
4.
21.总包单位应在合同中单独约定并于分包工程开工日一个月内将至少( )企业安全生产费用直接支付分包单位并监督使用,分包单位不再重复提取。
5.
46.设计单位的安全责任包括( )。
热门试卷
一建【法规】模拟试卷
去做题
已有145做题
一建【管理】模拟试卷
去做题
已有138做题
一建【经济】模拟试卷
去做题
已有107做题
25一建【管理】阶段测试2
去做题
已有100做题
25一建【管理】阶段测试1
去做题
已有85做题
