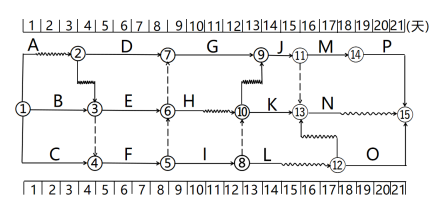

63.下列关于双代号时标网络图(单位:天),说法正确的是( )。
A选项错误,关键线路共有三条,分别是:①→③→⑥→⑦→⑨→?→?→?,①→③→④→⑤→⑥→⑦→⑨→?→?→?,①→④→⑤→⑥→⑦→⑨→?→?→?;选项C错误,工作L的总时差为3天,工作L的最迟开始时间=最早开始时间+总时差=12+3=15天。选项D错误,工作F的紧前工作是工作A、B、C,紧后工作是工作G、H、I。
