[单选题]

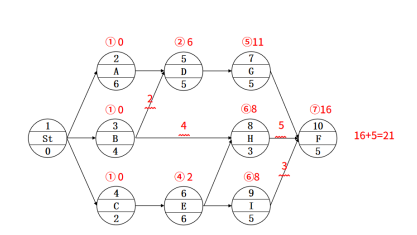

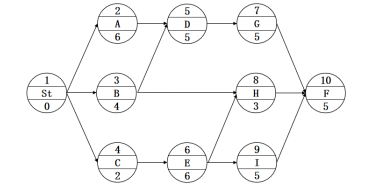

39.某单代号网络计划如下图所示(时间:天),下列选项中,正确的是( )。
A
E工作总时差为3天
B
H工作自由时差为6天
C
网络图工期为18天
D
存在3条关键线路
收藏
查看答案
参考答案
试题答案:
A
答案解释:
B选项错误,H工作自由时差为5天;C选项错误,工期为21天;D选项错误,只有1条关键线路。
相关题目
61.清理高层建筑施工垃圾的正确做法是( )。
74.根据《质量管理体系基础和术语》GB/T19000-2016,质量管理应遵循的原则有( )。
71.基于事故频发倾向理论,预防安全事故的措施有( )。
82.下列关于“风险管理过程”的说法,正确的是( )。
19.根据《企业投资项目核准和备案管理条例》,实行登记备案制的项目是( )。
53.工作N的最早开始时间是12,持续时间是5,N后有三项紧后工作,他们的最早开始时间分别为:20、21、23,N工作的自由时差( )。
69.根据《建设工程安全生产管理条例》,对于达到一定规模危险性较大的分部分项工程专项施工方案应( )签字后方可实施。
10.根据《建设工程质量管理条例》,下列建设工程中,必须实行监理的是( )。
75.当利用S曲线比较工程项目的实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的左侧,则该实际进展点与计划S曲线在水平方向的距离表示工程项目( )。
85.不属于《社会责任指南》GB/T36000-2015所强调的社会责任原则的是( )。
热门试题
1.
56. 国际工程投标报价时,对于预计施工现场发生的办公费,正确的做法是( )。
2.
7.工程项目管理组织结构形式应根据( )等因素确定。
3.
20.大体积混凝土采用硅酸盐水泥或普通硅酸盐水泥时,其浇筑后的养护时间不宜少于( )d。
4.
38.监控系统按其功能可分为九个子系统:包括交通(信号)监控子系统、隧道通风控制子系统、隧道照明控制子系统、电力监控子系统、隧道紧急电话子系统、隧道广播子系统以及( )。
5.
49.钢筋混凝土和预应力混凝土梁(板)桥施工时,对构件的预制台座的相关规定,说法错误的是( )。
热门试卷
一建【法规】模拟试卷
去做题
已有145做题
一建【管理】模拟试卷
去做题
已有138做题
一建【经济】模拟试卷
去做题
已有107做题
25一建【管理】阶段测试2
去做题
已有99做题
25一建【管理】阶段测试1
去做题
已有85做题
