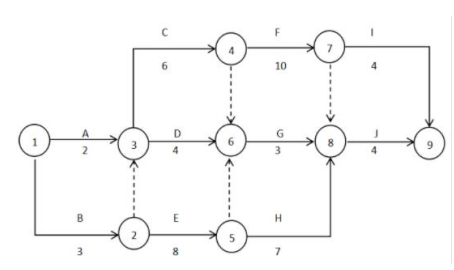

35.某工程双代号网络计划如下图所示,工作G的自由时差和总时差分别是() 。
A
0和4
B
4和4
C
5和5
D
5和6
收藏
查看答案
参考答案
试题答案:
C
答案解释:
关键线路是①→②→③→④→⑦→⑧→⑨和①→②→③→④→⑦→⑨,总工期为23,
总时差等于其最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间,
总时差=最迟完成时间-最早完成时间=(23-4)-(11+3)=5
自由时差=紧后工作的最早开始时间-本工作最早完成时间=19-14=5
相关题目
99.建筑工程施工例会的组织者是( )。
55.下列关于施工质量统计分析方法的说法,正确的有( )。
82.根据《标准施工招标文件》中的变更估价原则,对于已标价工程量清单中无适用或类似子目的变更工程的单价,应由( )商定。
15.下列施工项目目标控制措施中,属于组织措施的是( )。
25.建设单位计划系统中,用来明确各种设计文件交付日期、主要设备交货日期、施工单位进场日期、水电及道路接通日期等的计划表是( )。
9.按照《建设工程施工合同》规定,( )在施工过程中负责管理施工控制网点。
10.进料检验不严格等引发的质量事故,属于事故按原因分类中的( )。
13.施工项目经理应参加由( )主持召开的工地会议,并按规定会签会议纪要。
15.采用最低评价法进行施工评标时,经评审的投标价相等时,应以( )的优先。
84.项目组织形式中,( )是项目经理直接进行单线垂直领导,决策迅速,运用于中小型项目。
热门试题
1.
6.土石坝施工质量控制主要包括( )的质量检查和控制。
2.
37.某施工企业生产所需的甲材料,年度采购总量为15000吨,材料单价为6000元/吨,每次订货的变动成本为3000元,每吨材料的年平均储存成本为200元,则甲材料的经济采购批量为( )吨。
3.
下列关于消能器的说法,正确的是( )。
4.
22.下列选项中不属于轻小型起重设备的是( )。
5.
32.关于土石路堤填筑的说法,正确的是( )。
热门试卷
一建【法规】模拟试卷
去做题
已有145做题
一建【管理】模拟试卷
去做题
已有137做题
一建【经济】模拟试卷
去做题
已有107做题
25一建【管理】阶段测试1
去做题
已有85做题
一建【公路】模拟试卷
去做题
已有83做题
