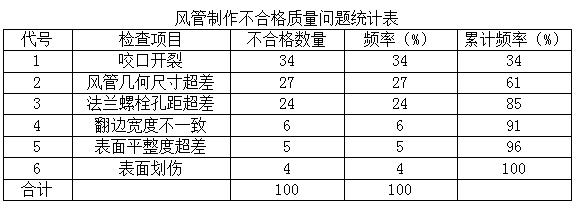

[主观题](三)【背景资料】A公司承包某市大型商业楼机电工程,总面积10万㎡,内容包括管道安装、建筑电气、建筑智能化及通风空调工程,建设单位要求A公司严格实施绿色施工,严格安全和质量管理,并签订了施工合同。施工前,编制了施工质量管理策划,在实施前分层次、分阶段进行了交底,交底的内容包括使用的材料、施工机具、进度规定及操作要点等。通风空调水系统的并联水泵的减振器与水泵及水泵基础的连接牢固平稳、接触紧密,出口管道进入总管。在第一批空调金属风管制作检查中,发现质量问题,项目部对制作中出现的质量问题进行了统计、分析、分类,并建立风管制作不合格质量问题统计表(见下表),予以纠正处理。经检查,其中风管咬口开裂的质量问题是咬口形式采用了立咬口,形式选择不当造成的,经改变咬口形式后,咬口质量得到改进。image.png空调制冷剂管道系统安装完毕,外观检查合格后,应进行系统管路强度、气密性试验、真空试验和充注制冷剂检漏试验,技术数据应符合产品技术文件和国家现行标准的有关要求。工程利用建筑物金属铝板屋面及其金属固定架作为接闪器,并用混凝土柱内两根主筋作为防雷引下线。但在测量接地装置的接地电阻时,接地电阻偏大,未达到设计要求,安装公司采取了能降低接地电阻的措施后,书面通知监理工程师进行隐蔽工程验收。【问题】1.施工质量管理策划交底的层次,阶段及形式根据什么来确定?2.并联水泵的出口管道进入总管有何要求?3.风管制作不合格的主要质量问题有哪些?主要质量问题的累计频率是多少?4.简述制冷系统的吹扫排污的合格标准?降低接地电阻的措施有哪些?
