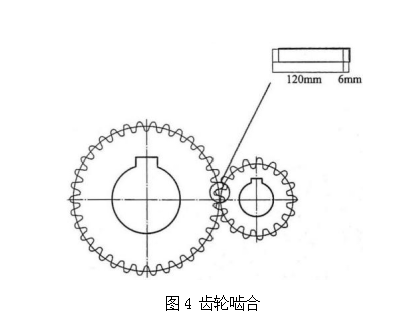

[主观题]案例五背景资料:某安装公司承接某化工厂房的改建工程及一套新型天然气乙烷生产装置安装工程,工程内容包括:脱乙烷塔、丙烷制冷机组冷箱的安装及配套的钢结构、工艺管道等。安装公司组建了项目部进驻现场。旧厂房内设备拆除前,技术人员拟利用厂房内的混凝土立柱为吊装点,将设备吊离基础再用滚杠加拖排将设备运出,吊装前编制了专项吊装方案并对混凝土柱受力进行了强度和稳定性校核,经内部审核通过后开始实施,作业人员对混凝土柱的捆绑点采取了补强措施。脱乙烷塔采用分体到货现场组装的安装模式,因旧厂内空间限制,项目部采用了桅杆起重机配合自制的滑轮组进行吊装,滑轮组门数为8门。为防止吊装失稳选用了钢板平衡梁进行两吊点起吊,吊索与水平线的夹角为45°,监理人员制止了作业。制冷机组基础检验后,测量人员划定了安装基准线和基准点。在制冷机组安装中确定精度控制重点是控制零部件的装配质量,装配中发现以下问题:问题一:用压铅法检查啮合间隙,一对圆柱齿轮副啮合情况如图4所示。采用的铅丝长度为3个齿距,沿齿宽方向放置了1根铅丝。问题二:联轴器装配时,只用塞尺直接测量了端面间隙。问题三:滑动轴承装配中,用压铅法检查的顶间隙为0.06mm。 滚动轴承采用温差法热 装配温度为150℃。制冷机组及零部件安装完成后,作业人员对设备进行了润滑和加油,由于安装精度控制严格,试运行顺利完成。image.png问题:1.吊装的受力点和方案应经哪个人员同意?混凝土柱可以采取哪些补强措施?钢丝绳作捆绑绳扣使用时的安全系数为多少?2.8门滑轮组应采用哪种穿绕方式?说明监理人员制止吊装作业的理由。平衡梁在吊装中的作用有哪些?3.设备安装的基准线应依据什么进行划定?测量误差对安装精度的影响因素有哪些?4.针对问题一项目部应如何整改?问题二中还应测量哪些内容,使用哪些仪器?5.滑动轴承侧间隙应使用哪种仪器测量,侧间隙应是多少?压铅法中铅丝直径为多少? 滚动轴承的问题应如何整改?
