您现在位置:模拟考场> 一级建造师> 公路实务> 浏览试题

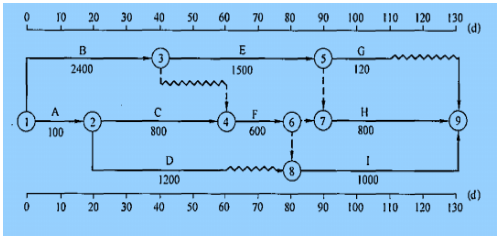

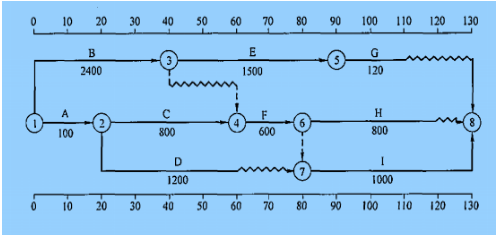

[主观题]案例五背景资料:某道路工程,建设单位与施工单位签订了施工合同,合同约定:(1)合同工期为130天,因施工单位原因造成工期延误的,违约赔偿金为5000元/d。(2)按相关规定,以直接费为计算基础的工料单价法进行计价,间接费率为15%,利润率为5%,综合计税系数为3.41%。(不考虑营改增问题)image.png项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔吊设备,而施工单位仅有一台塔吊设备,于是向施工单位提出调整工作进度安排的建议。事件2:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使工作C持续时间延长5d的概率是15%,使工作D持续时间延长12d的概率是20%,使工作G持续时间延长10d的概率是5%。工作持续时间的延长会导致机械闲置和人员窝工。事件3:计划调整后,建设单位要求对工作E进行设计变更,该变更使工作E的持续时间延长5d,增加用工150工日、塔吊设备5台班、材料费18000元、相应的措施费7000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。事件4:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。问题:1.事件1中,应如何调整工作进度安排?调整后的总工期是多少?2.事件2中,直接导致总工期延误5d的风险事件有哪些?说明理由。仅考虑直接导致总工期延误的风险事件,施工单位的风险量(以费用形式表示)是多少?3.事件3中,项目监理机构应批准的变更价款和工期补偿分别是多少?说明理由。4.事件4中,项目监理机构应批准的窝工补偿是多少?说明理由。
