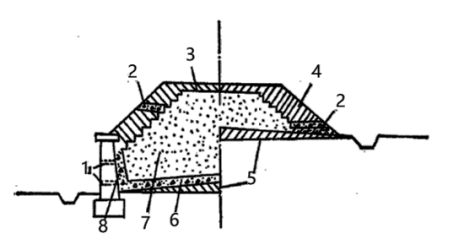

[主观题]案例二背景资料:某路桥施工企业中标承包某高速公路B合同段的路基工程。主线起讫桩号为K1+200~K68+000,主线路线全长66.8km;此地区地形、地质复杂,水田、河塘分布广泛,其中K2+300—K2+569段为高填方路堤,边坡高度为26m,施工方案拟选用粉煤灰作为路基填料,示意图如图1所示image.png施工过程中发生了如下事件:事件一:针对K2+600—K2+639段路基回填,施工单位可选择的填料只有湿黏土,决定对填料拌入石灰进行改良。施工现场取代表性的土做A试验确定石灰用量,灰土拌和用路拌法,填筑层厚度不超过Bm,路基质量控制采用了C和D两项指标进行控制。事件二:K13+500—13+610段地基松软,经检测,土体十字板抗剪强度为16KPa,设计文件中的处置方案为振动沉管粒料桩,施工单位认为该方案处理效果达不到设计要求,随即提出了变更,将软土处置方案变更为浆喷桩。该变更征得建设单位同意随即应用于该工程。事件三:在K2+300—K2+569施工时,施工单位对该段路堤进行监控量测,并布置了监测点。将边坡挡土墙的观测点布置在挡土墙墙角位置。事件四:路基完成后,竣工验收由批准工程设计文件的地方交通主管部门主持,主要是全面考核建设成果,对建设项目进行综合评价,确定工程质量等级。详细核查了交工验收的工程及竣工文件,该工程交工验收工程质量得分88,质量监督机构工程质量鉴定得分91,竣工验收委员会对工程质量评定得分90。问题:1.写出图中3的结构名称及可选用的材料名称。2.写出图中序号2、4的名称及作用;3.写出事件一种A、B、C、D的名称4.事件二中,施工单位提出变更的处置方案及审批程序是否合理?分别说明理由;5.事件三中,路堤监控量测的项目有哪些?挡土墙的观测点布置是否合理?6.计算事件四中竣工验收的的分数并判断等级。
